Avance de Obra - JULIO 2019 - Zenith

Les mostramos los Avances de Obra de Edificio Zenith en el mes de Julio de 2019

Comparte este artículo con tus amigos:
Compartir
0
LinkedIn
0
WhatsApp

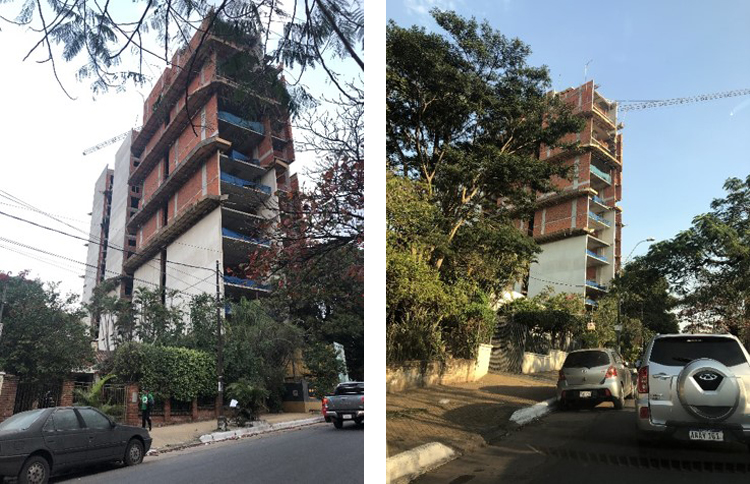

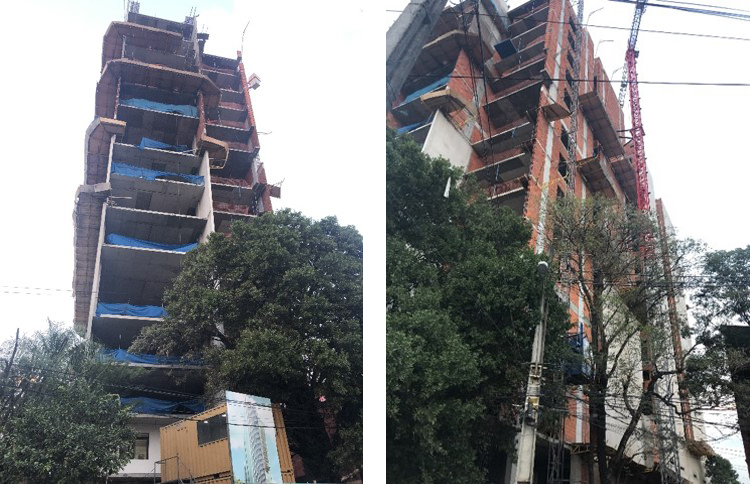

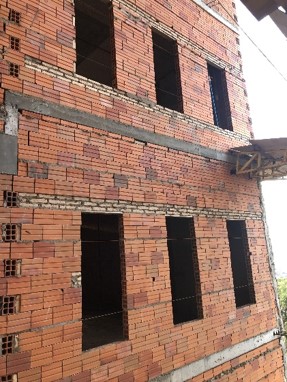

Trabajos en Fachadas

Culminación de trabajos de Hormigón Armado tanto en Torre Residencial, como en la Corporativa / Avance en revoque de fachadas laterales (torre residencial finalizada y 50% en torre de oficinas)/ inicio de colocación de premarcos en aberturas de torre residencial /disposición de plataformas y mallas de seguridad en todas las plantas confome a norma municipal.

Avance en Mampostería, Contrapiso, Carpeta y Revoque

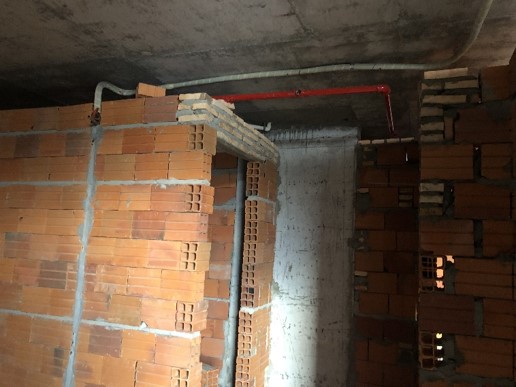

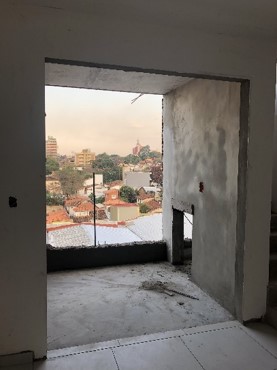

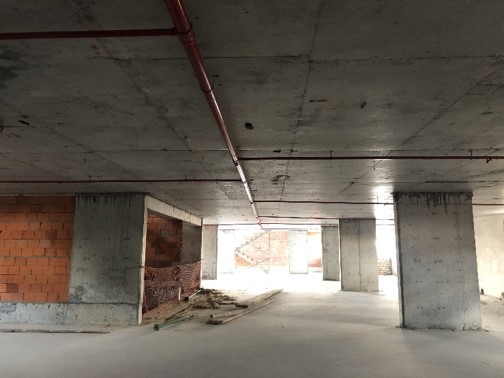

Fachada pasarela– Torre oficina

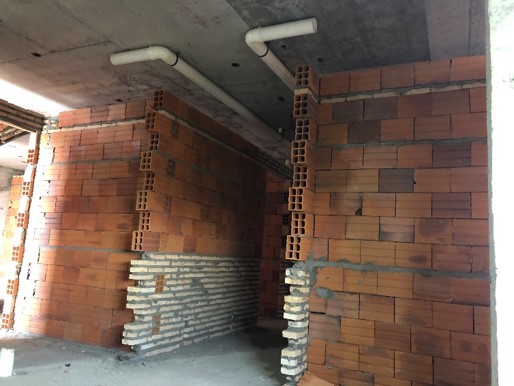

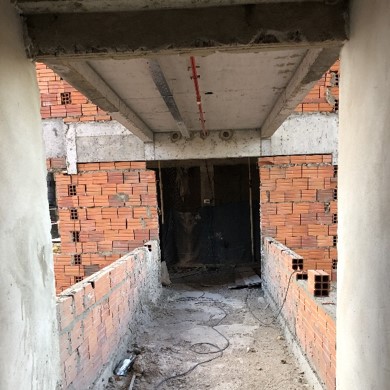

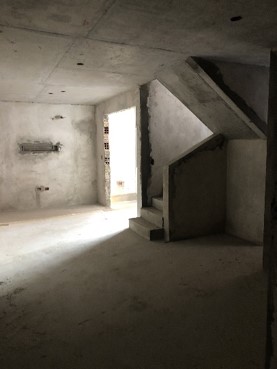

Caja de escalera

Pasillopiso 5 -  perímetro deptos.

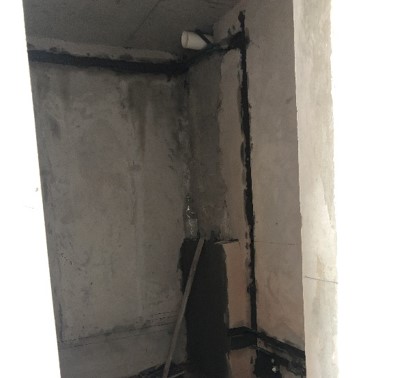

Azotea

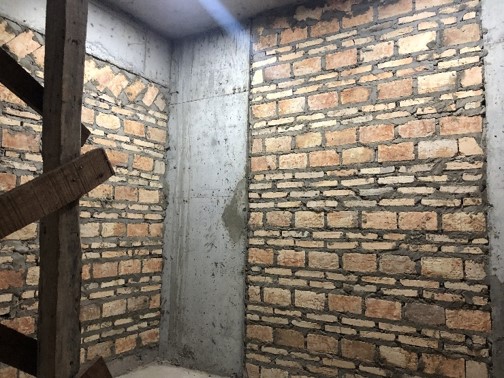

Los trabajos de levantamiento de mamposterías perimetrales como interiores se lograron terminar en su totalidad en la torre de departamentos y un 80% en la torre de oficinas, incluyéndose los niveles de azotea.

Avance en Contrapiso, Carpeta, Colocación Piso y Revoque

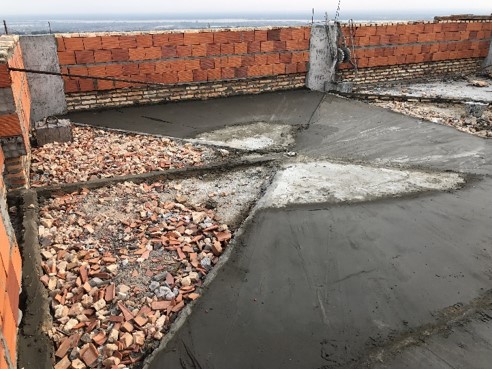

Azotea- avance contrapiso

Balcón departamento modelo – Carpetas

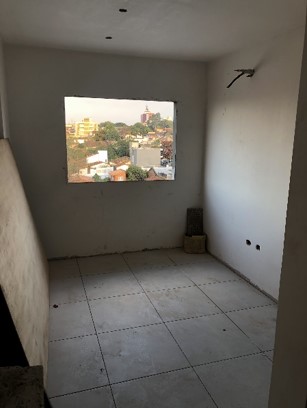

Interior departamento modelo – Colocación pisos y zócalos

Interior departamento - Revoque

Comenzaron los trabajos de elaboración de contrapisos y carpeta en el 1er y 2do piso de departamentos, continuaremos con la azotea y los pisos 13 y 14 de la misma torre.

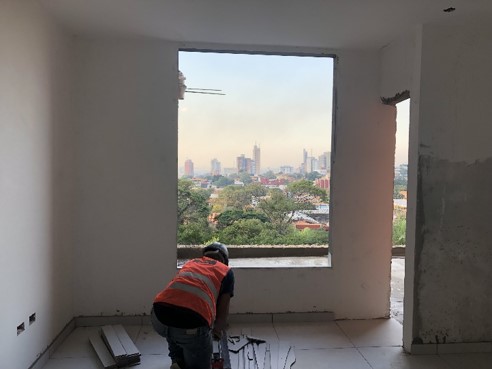

Inicio de colocación de piso en 1 nivel de deptos.

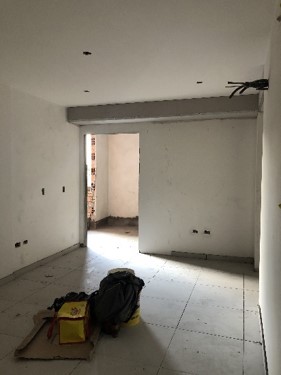

Los revoques interiores se terminaron en el 1er, 2do y 3er Piso.

Avance en instalaciones sanitarias

Oficina corporativa

Interior de baños

Inicio de colocación de termocalefón para departamento modelo

Interior de departamento - Instalación de cañería de A-A cobre y desagüe de evaporadores

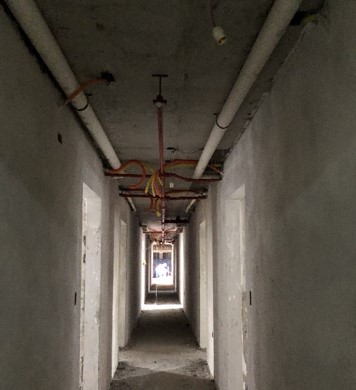

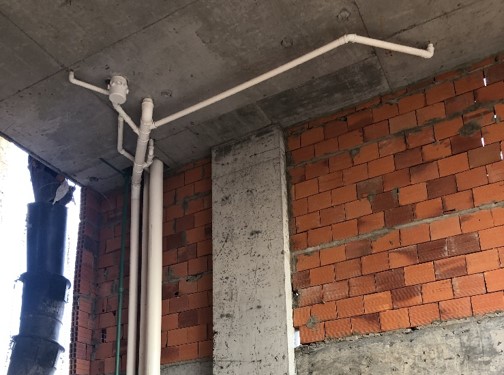

Avance en colocación de cañerías de desagüe y abastecimiento de agua en montantes. Se culminaron los trabajos de colocación de cañerías y caja sifonadas en baños interiores en niveles de oficina y departamentos, quedando pendientes las áreas comunes. Se avanzó de igual manera en los desagües para A-A.

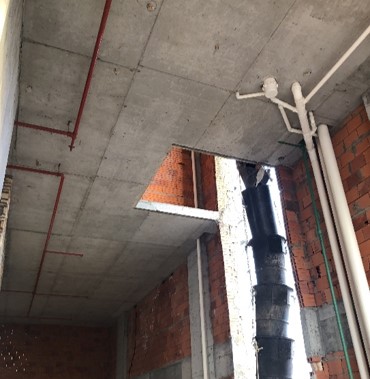

Avance en Instalación Eléctrica y A-A

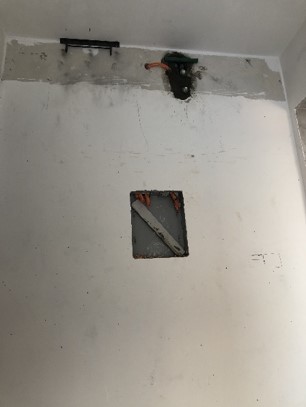

Interior de departamentos – Caja de Tablero

Interior de departamentos – Cajas eléctricas y cañería de cobre para A-A

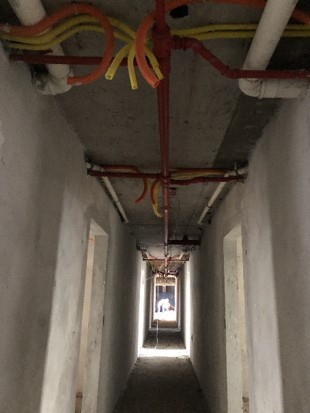

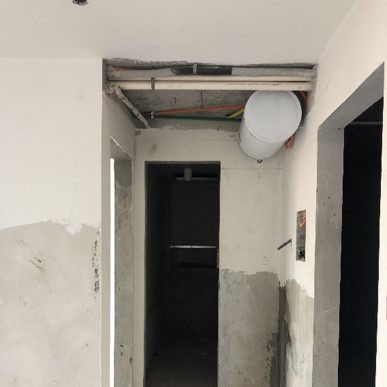

Pasillo Piso 12

Interior departamento modelo – Cajas eléctricas – A-A

Actualmente se avanza en instalaciones eléctricas con el ducteado y la colocación de cajas, como el avance de cañería de cobre para A-A.  En el mes de agosto inician con los mismos trabajos en la torre de oficina, para luego seguir con los trabajos de revoque interior.

Instalación de PCI

Cocheras

Interior de torre de oficinas

Pasillo torre departamentos y avance en interior de ambientes

Pasarela que conecta Torre Residencial y Torre Corporativa

Continuaron los trabajos de instalaciones de combate contra incendios, completándose lo que corresponde a todos los pisos de la torre de oficinas y departamentos incluyendo azoteas. Se da inicio a las instalaciones de cañerías en la sala de máquinas.

Griferías y Granitos contratados

Grifería de ducha – Marca Docol – Línea Nexus.

Cabeza de ducha – Marca Docol.

Grifería para lavatorio – Marca Docol – Línea Nexus.

Grifería para cocina – Marca Docol – Línea Gali

Granito“Ornamental”– Para baños Familiares.

Granito Ubatuva – Para baño social.

“Hasta la fecha ha avanzado un 3,70 % del total de la obra, lo que consolida un avance acumulado del 57 % aproximadamente”

Cada vez más cerca…

¿Estás Buscando Una Inversión Rentable En Paraguay?

Solicita una consultoría gratuita y conoce uno de los edificios más rentables que tiene el Paraguay.

Solicitar Consultoría

También te puede interesar:

¿Cómo te ves ahorrando? Si trabajás y podés guardar dinero mes a mes para ahorrar, ¿qué hacés con él?

La noción de rentabilidad está mucho más cerca de nosotros mismos e incorporada a nuestra realidad cotidiana de lo que pudiéramos imaginar.

Contenido Exclusivo

Registra tu correo para recibir contenido exclusivos de AZ Inversiones.

Thank you! Your submission has been received!
Oops! Something went wrong while submitting the form
Comparte este artículo con tus amigos:
Compartir
0
LinkedIn
0
WhatsApp
